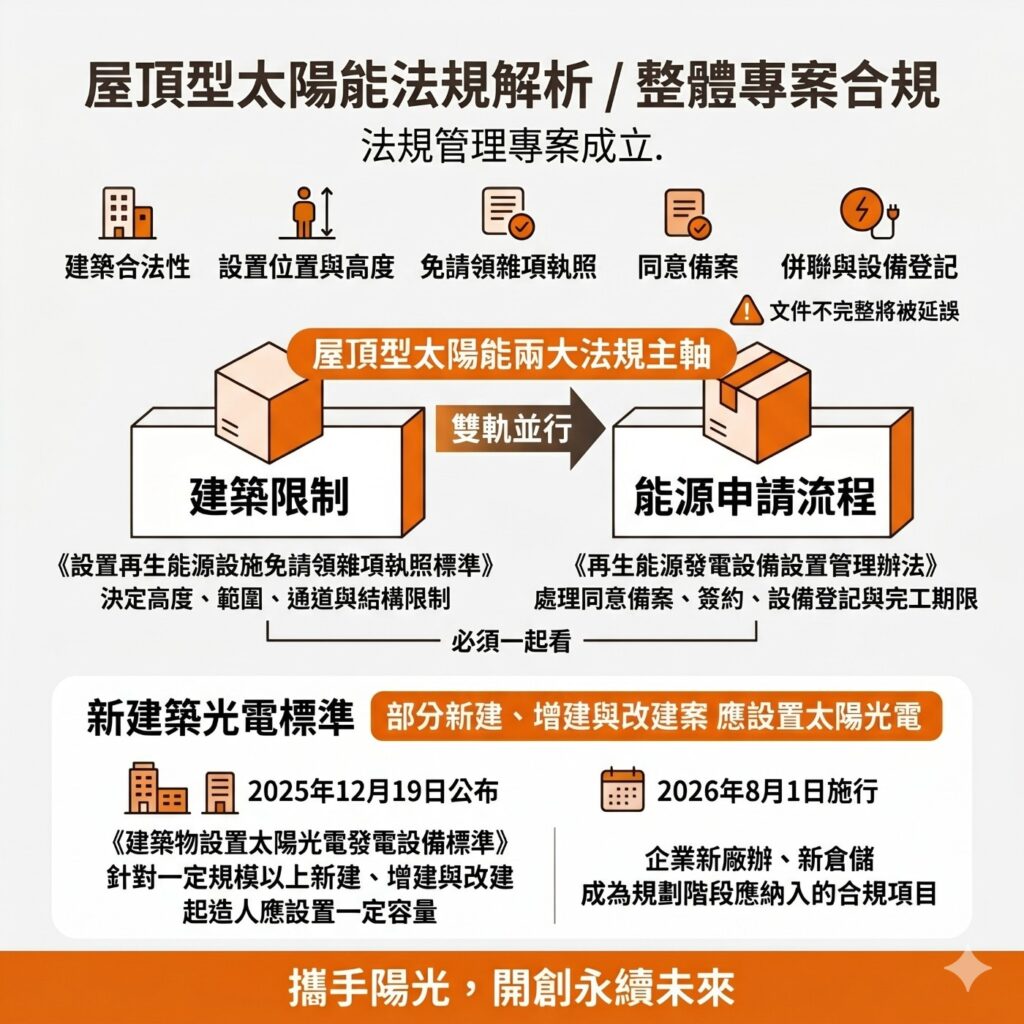

對企業與工廠來說,評估屋頂型太陽能時,真正影響能不能做的,是屋頂是否合法、建物文件齊不齊、設置高度是否合規、能不能順利併聯、申請時程能不能在期限內完成。如果法規基礎沒有先釐清,後續即使找到施工廠商,也可能在送件、掛表、驗收或設備登記階段卡關。
近年屋頂型太陽能法規的重點,新增了一定規模以上建築物應設置太陽光電的標準。這代表企業現在評估屋頂光電,不能只看舊有實務經驗,還要同步理解今年新的建築適用規則、同意備案後的簽約期限,以及設備登記文件要求,才能真正做出可執行的規劃。
屋頂型太陽能法規的核心,是能不能合法設置並完成併網
很多企業以為屋頂型太陽能法規只是在規範模組要怎麼擺,但實際上,法規管理的是整體專案能否成立,包括建築物是否合法、設置位置與高度、是否需免請領雜項執照、是否能申請同意備案、是否可完成併聯與設備登記。只要其中任何一段文件不完整,專案就可能被延誤。
屋頂型太陽能最常碰到的兩大法規主軸,是建築限制與能源申請流程雙軌並行
企業最常遇到的法規主軸,第一是《設置再生能源設施免請領雜項執照標準》,這部法規決定了屋頂型太陽光電在高度、範圍、通道與結構上有哪些基本限制;第二是《再生能源發電設備設置管理辦法》,它處理的是同意備案、簽約、設備登記與完工期限等能源行政流程。這兩套規則必須一起看,不能只看其中一邊。
今年開始要看新建築光電標準,部分新建、增建與改建案已是應做
除了既有的設置與申請規則外,《建築物設置太陽光電發電設備標準》已在去年 12月19日公布,要在今年8月1日施行。這部標準針對一定規模以上的新建、增建與改建建築物,要求起造人應設置一定容量以上的太陽光電設備。對企業新廠辦、新倉儲與大面積建築來說,代表太陽能成為建築規劃階段就必須納入的合規項目。

企業與工廠最先要確認的,是建物本身是否合法可設置
實務上,很多屋頂型太陽能發電案場是敗在建物條件。法規已明確指出,可適用的建築物類型,包含依法取得建造執照,與使用執照的合法建築物、部分實施建築管理前已完成的合法建築物,以及特定自治條例許可,或特定農業生產寮舍等情形。這代表企業若要做屋頂光電,第一步先確認建物身分與文件。
合法建築物、可辨識權屬與完整使用文件,是能否送件的基本門檻
法規對建築物範圍已有明文定義,若企業廠房具備使用執照、建物謄本或其他合法文件,通常較容易進入後續設置評估。若建物文件不足,仍可能需依管理辦法補具目的事業主管機關同意使用證明、結構安全鑑定、設備簽證表、剖面圖、平面配置圖與立面圖等替代文件。這也代表老舊工廠、歷史建物或權屬較複雜的廠區,不是一定不能做,而是前期審查會更細。
若設置者不是建物所有權人,企業還要先處理使用同意與權利文件問題
台電公開的併聯審查應備文件明確列出,若設置者與建物所有權人不同,需檢附建物使用同意書;若既設用戶與設置者不同,部分情況還需附借道使用同意書。因此租賃型工廠、集團公司分層持有、資產與營運主體不同的企業,在評估屋頂光電時,法務與權屬盤點一定要提前做,否則後續很容易卡在文件階段。

屋頂型太陽能的高度、面積與外推範圍怎麼算?
企業在評估太陽能時,往往最在意能裝多少片模組,但實際上真正先決定可不可做的,是屋頂型太陽光電在建築法規上的設置限制。尤其當案場涉及新設頂蓋、支撐架、屋突、檢修通道與外推距離時,若沒有按法規設計,就可能讓原本看似可行的容量配置被迫重做。
設於屋頂或露臺者,高度原則上以4.5公尺以下為免請領雜項執照門檻
依現行標準,太陽光電發電設備設置於建築物屋頂或露臺,包含支撐架並得結合新設頂蓋者,其高度自屋頂面或露臺面起算,原則上須在4.5公尺以下,才能適用免依建築法申請雜項執照的規定。這對企業來說很重要,因為不少工廠為了追求更好傾角、遮陽或維修動線,容易在設計時忽略高度累積。
設於屋頂突出物者,高度原則上是1.5公尺以下
若設備是設置於屋頂突出物,例如部分屋突結構上方,法規要求高度自屋頂突出物面起算應在1.5公尺以下。這個限制比一般屋頂更嚴格,因此企業若屋頂有大量機房、樓梯間、水塔基座或其他突出構造,容量規劃時不能把整片屋頂都用同一套設計邏輯處理。
通道面積、新設頂蓋與外牆外推一公尺限制,也都會直接影響可裝容量
法規另規定,架高於設置面的運轉維護孔道或通道,其水平投影面積不得超過整體太陽光電設備水平投影面積的30%;若設置新設頂蓋,其最大設置面積不得超出太陽光電設備範圍;設於屋頂、露臺或屋頂突出物者,最大設置範圍則以建築物外牆中心線外1公尺為限,且不得超出建築基地。這些看似細節的規則,實際上都會直接影響企業最後可裝的片數與配置方式。

2026新制重點:一定規模以上的新建、增建、改建建築物,已可能必須設置太陽光電
企業若正在規劃新廠房、新物流中心或大型改建案,現在不能只把太陽能視為可選配的節能項目。因為新法規已把一定規模以上建築物納入應設置範圍,代表未來部分企業建築在設計初期就要把太陽光電整合進去,否則後續請照與使用流程都可能受影響。
建築面積或變更屋頂面積達1000平方公尺以上者,原則上要納入光電設置規劃
依據今年8月1日施行的《建築物設置太陽光電發電設備標準》,當建築物屬於新建、增建或改建,且建築面積、增加面積或變更屋頂面積達1,000平方公尺以上時,起造人應設置一定裝置容量以上的太陽光電發電設備。對企業與工廠來說,這相當於把太陽能從經營選項,逐步推向建築合規的一部分。
裝置容量計算原則為每20平方公尺1瓩,但仍要看輸配電業認定結果
新標準載明,應設置的一定裝置容量,原則上是以每20平方公尺設置1瓩計算;但若經輸配電業認定應減少裝置容量者,得依其認定設置。這代表企業不能只用建築面積粗估最終裝置量,因為實際仍會受到併聯條件與電網端意見影響。規劃得越早,越能在建築與電力設計間留出調整空間。
若受光條件不足或建築用途特殊,法規也保留減免與免設空間
新標準並非一刀切。若建築物因受光條件不足,且每瓩全年模擬發電量未達所在地區基準值,並由評定專業機構出具發電量模擬評定報告書,得免依規定設置;若經建築主管機關認定因構造、使用用途特殊或其他情形顯然不宜設置者,也得免設。這對部分高遮蔭、特殊製程或特殊建築型態的企業案場,是很重要的例外機制。

屋頂型太陽能的申請流程怎麼走?
企業常把太陽能申請流程理解成單純送一份表格,但實務上至少會牽涉台電併聯審查、主管機關同意備案、與公用售電業簽約、完工併網與設備登記等多個節點。每個節點需要的文件不同、期限也不同,因此能否順利完工,往往取決於前期專案管理是否完整。
台電併聯審查通常會要求申請表、建物文件、同意書與配置圖等資料
依台電公開文件,屋頂型案場常見應備資料包括併聯審查申請表、併聯躉售登記單、地籍圖謄本、建物謄本或使用執照、建物使用同意書、借道或建桿同意書,以及銜接點配置圖或單線圖;部分文件可在取得併聯審查意見書後再補附,例如併聯協議書。對企業而言,這代表併聯是前期就要同步準備。
同意備案後有明確期限,太陽光電案場原則上要在兩個月內完成簽約
依據今年1月2日修正的《再生能源發電設備設置管理辦法》,太陽光電發電設備設置者應自同意備案之日起2個月內與公用售電業辦理簽約;未在期限內簽約者,同意備案文件會失效。若逾期未辦理簽約,同一申請人於同一場址1年內不得重新申請同意備案,但有正當理由者不在此限。這對企業時程控管非常重要,因為不能把同意備案當成先卡位、之後再慢慢處理。
完工後還要辦理設備登記,且100瓩以上案場通常需要更完整的專業簽證文件
管理辦法也規定,第三型再生能源發電設備設置者辦理設備登記時,需檢附完工照片、平面配置圖、支出憑證、設備型錄、檢驗證明、竣工試驗報告、使用執照或免建照相關證明、購售電合約與完成併網通知函等資料。若裝置容量達100瓩以上,且符合工程設計及監造範圍認定標準者,還要檢附依法執業之電機技師或相關專業技師辦理設計與監造的證明文件。對企業工廠而言,這幾乎是常態而不是例外。

2026新增不能忽略的重點:部分太陽光電案件要注意模組回收費用文件
現在企業在評估屋頂型太陽能,不只要關注能不能裝、能不能賣電,還要注意設備登記時新增的文件要求。尤其是今年開始,法規已把模組回收費用納入部分案件的檢附項目,若忽略這件事,後續送件就可能被退件或延誤。
自2026年7月1日起取得同意備案的部分太陽光電案件,需檢附模組回收費用完納證明
管理辦法明定,今年7月1日起,取得同意備案文件的太陽光電發電設備設置者,在申請發電業執照、自用發電設備登記證或設備登記時,應另檢附法規所定的太陽光電發電設備模組回收費用完納證明文件。這代表企業在編列預算與送件規劃時,已不能只看設備、工程與電力申請成本,也要把回收責任納入制度性成本。
建物型太陽光電模組也要符合靜態機械負載測試要求,不能只看廠商口頭規格
法規也要求,設置於建物的太陽光電模組,原則上應符合CNS 61215或IEC 61215規範,並加測且通過靜態機械負載正負向5,400帕斯卡以上試驗,且取得認可檢驗機構或製造場所出具的證明文件,但部分舊案可依過渡規定免附。這對工廠屋頂型案場很重要,因為它直接牽涉結構安全與設備合規,不應只靠報價單上的規格文字判斷。

企業與工廠在評估屋頂型太陽能法規時,最容易踩到的5個盲點
很多案場不是做不到,而是前期誤判。尤其企業跨部門決策時,常常由採購只看價格、工務只看施工、財務只看回收,卻沒有把法規與時程整合起來。結果到了正式送件才發現建物、權利文件或併聯條件不合,最後不但延誤,也讓內部對專案產生不必要疑慮。
盲點一:以為屋頂能放模組就一定合法,卻忽略建築合法性與高度限制
屋頂面積夠大,不代表就一定適合設置。若建物本身文件不足、屋頂設計超出高度規範、外推範圍不符,或檢修通道配置不合要求,就可能無法順利適用免請領雜項執照規定。這種情況在老舊工廠、加蓋倉儲或多次改建廠房特別常見。
盲點二:以為申請只是行政程序,卻忽略同意備案與簽約的期限壓力
很多企業把同意備案當成取得資格後就能慢慢安排,但法規明文限制太陽光電案場自同意備案日起僅有2個月簽約期。若內部決策慢、合約審閱拖延、財務或租約條件未先釐清,專案就可能在真正動工前失效。
盲點三:只看施工報價,卻沒把併聯、技師簽證與設備登記文件成本一起估進去
企業在比價時,若只看模組與施工成本,容易低估整體專案費用。因為100瓩以上案場常還涉及技師設計監造、檢驗證明、竣工試驗、設備登記文件與法規配套成本,這些都會影響實際投資回收與時程安排。
盲點四:新建廠房沒有在建築初期納入太陽能,後面才補做會增加很多協調成本
自今年8月1日起,一定規模以上的新建、增建、改建建築物已受新標準約束。若企業等到建築設計快定案或施工中後段才開始思考光電,往往會增加結構、電氣、動線與請照整合的成本,因此新廠規劃應儘早納入光電條件。
盲點五:把屋頂型太陽能只當成工程案,沒有把法規、營運與權責分工一起規劃
對企業來說,屋頂型太陽能是涉及總務、工務、法務、財務、廠務與管理階層的整合專案。若沒有一開始就分清楚誰負責建物文件、誰負責權利確認、誰負責簽約與送件,法規本身不一定難,但流程很容易因為內部協作失序而被拖慢。

企業該怎麼判斷自己的廠房是否適合走屋頂型太陽能合規路線?
企業在評估時,最實際的做法是先盤點幾個關鍵條件:屋頂是否合法、結構是否可承載、使用權是否清楚、白天用電是否穩定、未來是否有改建計畫,以及公司是否能配合申請時程。只要這幾項有明確答案,後續法規與技術評估就會順很多。
適合優先評估的企業,多半具備合法屋頂、穩定日間負載與清楚權屬三項條件
若公司擁有自有廠房或可長期使用的屋頂、白天用電量穩定、建物文件齊全且權利關係單純,通常就很值得進一步評估屋頂型太陽能。這類企業最常見於製造業、物流中心、冷鏈倉儲、食品加工與電子零組件工廠,因為它們同時具備場地與用電條件,較容易走完完整的合規流程。

若是老舊廠房、租賃廠房或即將改建建築,前期審查要更完整
若廠房較舊、建物文件不足、設置者與所有權人不同,或未來1至3年內有擴建、改建或搬遷計畫,就要在前期把法規與權利問題釐清。這類案件不是不能做,而是需要更多結構安全、使用同意、時程管理與投資邏輯評估,避免剛完成送件又遇到內部條件改變。

FAQ:企業與工廠最常問的屋頂型太陽能法規問題一次整理
法規內容看起來很多,但企業最常問的問題其實很集中。只要把這幾個核心問題先釐清,通常就能快速判斷自己的案場要先從哪一步開始準備,也比較不會在內部討論時出現方向混亂的情況。
Q1:屋頂型太陽能一定要申請雜項執照嗎?
不一定。若設置條件符合《設置再生能源設施免請領雜項執照標準》第5條,例如屋頂或露臺高度在4.5公尺以下、屋突高度在1.5公尺以下,並符合新設頂蓋、通道與設置範圍等條件,就可適用免依建築法申請雜項執照的規定。但是否完全符合,仍要看個案設計與地方主管機關認定。
Q2:新建工廠現在一定要設太陽能嗎?
不一定是所有新建工廠,但若屬於法規適用的建築類別,且新建、增建或改建面積達1,000平方公尺以上,原則上就要依《建築物設置太陽光電發電設備標準》設置一定容量以上的太陽光電設備,除非符合受光不足或顯然不宜設置等免設條件。
Q3:同意備案拿到後,可以先放著之後再處理嗎?
不建議。依現行管理辦法,太陽光電案件在同意備案後原則上應於2個月內完成與公用售電業簽約,逾期未簽約者,同意備案文件會失效,且同一申請人於同一場址1年內不得重新申請同意備案,但有正當理由者例外。這是企業專案管理最常忽略的期限之一。
Q4:企業屋頂是租的,還能做太陽能嗎?
有機會,但前提是權利文件要清楚。台電併聯文件要求中已列出,若設置者非建物所有權人,需檢附建物使用同意書;部分情況還要補借道或其他使用同意文件。也就是說,租賃型案場不是不能做,而是前期法務與使用權確認更重要。
Q5:企業現在評估屋頂型太陽能,最重要的第一步是什麼?
最重要的第一步,是先做合法性與可行性盤點,包括建物文件、權屬、屋頂條件、結構安全、設置高度、未來改建計畫與併聯可行性。因為只要這一步判斷錯誤,後面不論費率、設備或融資條件談得再漂亮,都可能因法規或文件問題而回到原點。
屋頂型太陽能法規不是阻力,而是企業提前把風險與時程看清楚的工具
對企業與工廠來說,屋頂型太陽能法規的真正作用,是幫助你在投資之前先釐清建築條件、設置界線、申請節點、完工責任與未來管理風險。當法規理解越完整,專案越不容易因為文件缺漏、時間延誤或設計錯誤而反覆修改,也更能提高內部決策效率。
若你的公司正在評估是否導入屋頂型太陽能,建議找熟悉企業案場、懂建築法規、能源申請流程與台電併聯規範的太陽能專家。太陽能專家的特色,不只是協助安裝設備,而是能從企業與工廠實際需求出發,整合建物合法性盤點、屋頂可行性、權屬文件、送件時程與後續設備登記,讓太陽能專案不只是能裝上去,而是真正能合法、穩定、可持續地投入使用。

參考資料:經濟部:再生能源發電設備設置管理辦法
